Archiv der Kategorie: Alle Modelle

Pfarrkirche St. Pankratius Parkstein

Katholische Pfarrkirche St. Pankratius Parkstein (Erbaut 1789)

pfarrkirche parkstein-1

Freitragender Pfettendachstuhl mit 2 Zwischenböden, liegendeStreben und Säulen mit Hängewerk für Balkendecke und innere Gewölbedecke. Eine Giebelseite mit Walm.

Dachstuhl, Chorraum und Turm wurden 1960 erneuert.

Außenmaße:

  • Kirche: 23,30m x 11,65m
  • Chorraum: 5,95m x 6,90m
  • Turm: 3,04m x 3,04m

Materialbedarf:

• 98,50m³ = 2.509 lfdm handgehauenes Kantholz
• Entspricht einem Rundholzbedarf von ca. 180m³

Zeitaufwand:

• Rundholz vierseitig handbehauen = 8.780 Stunden
• Kantholz abbinden und aufstellen = 11.039 Stunden
• Insgesamt: 10 Mann für 40 Wochen (50-Stunden-Woche)

IMG_1385

7d4cf8f93f

Das Modell (M 1:10) wurde im Januar 2007 von Zimmerermeister Josef Hauer aus Parkstein erstellt.



Katholischer Pfarrhof Luhe-Markt

Katholischer Pfarrhof Luhe-Markt (Erbaut um 1898)

pfarrhof

Mansardenwalmdach mit freitragenden Pfettendachstuhl mit zwei Zwischenböden. Unterer Boden mit liegenden Stuhlsäulen, oberer Boden mit stehenden Stuhlsäulen.

Außenmaße:

• 23,10m x 11,70m

Materialbedarf:

• 93m³ (=2.080 lfdm) handbehauenes Kantholz
• Entspricht einem Rundholzbedarf von ca. 175m³

Zeitaufwand:

Fichtenrundholz vierseitig handbehauen:
• 2.080 lfdm á 3,5 Stunden = 7.280 Stunden
• = 14,5 Wochen für 10 Mann (50-Stunden-Woche)

93m³ Kantholz abbinden und aufstellen:
• 1.650 lfdm á 4,8 Stunden = 9.984 Stunden
• = 20 Wochen für 10 Mann (50-Stunden-Woche)

Insgesamt: 34,5 Wochen für 10 Mann (50-Stunden-Woche)

Das Modell (M 1:10) wurde 2010 von Zimmerermeister Josef Hauer aus Parkstein erstellt.



Altes Rathaus Weiden

Altes Rathaus Weiden (Erbaut 1539)

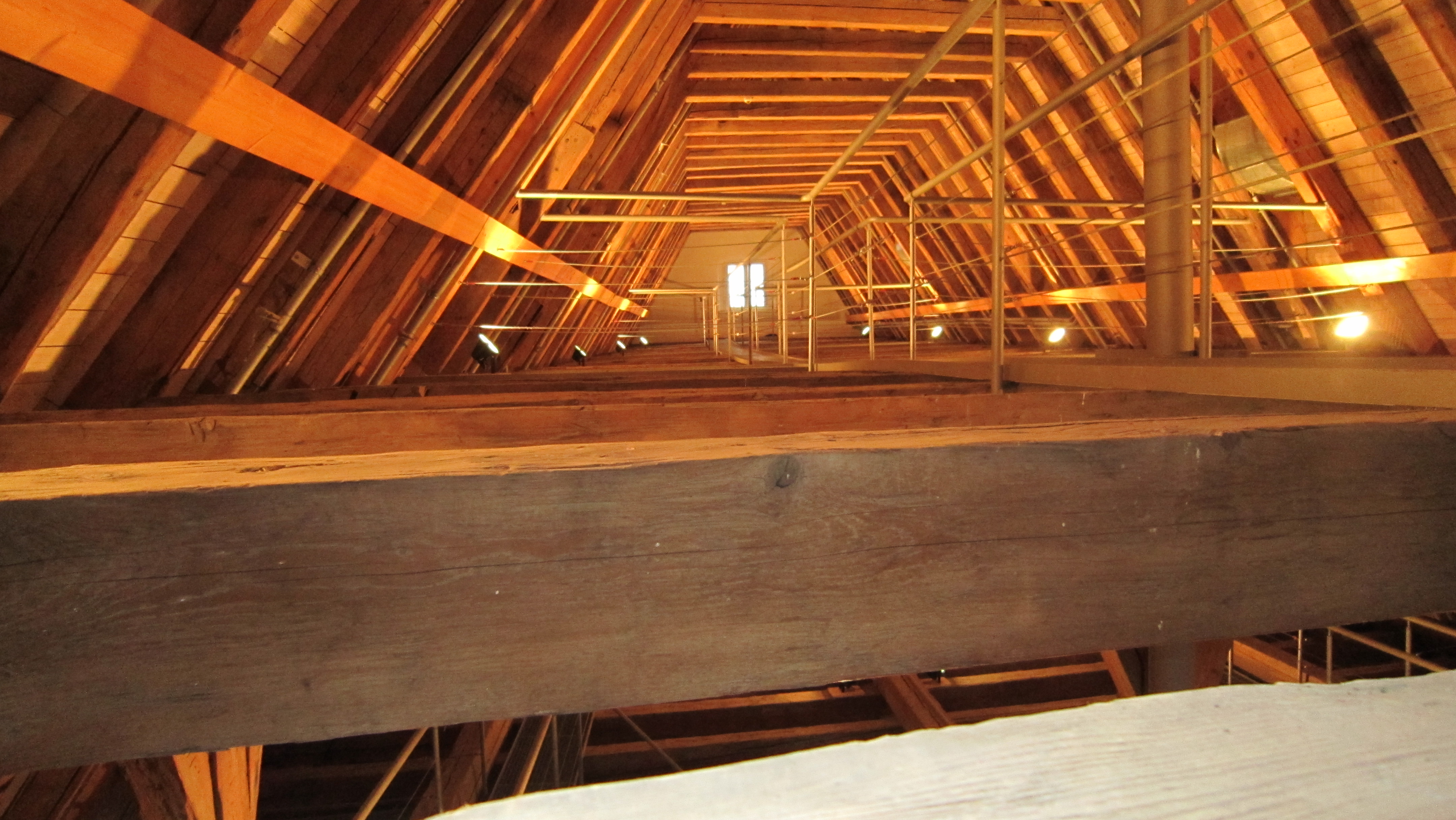

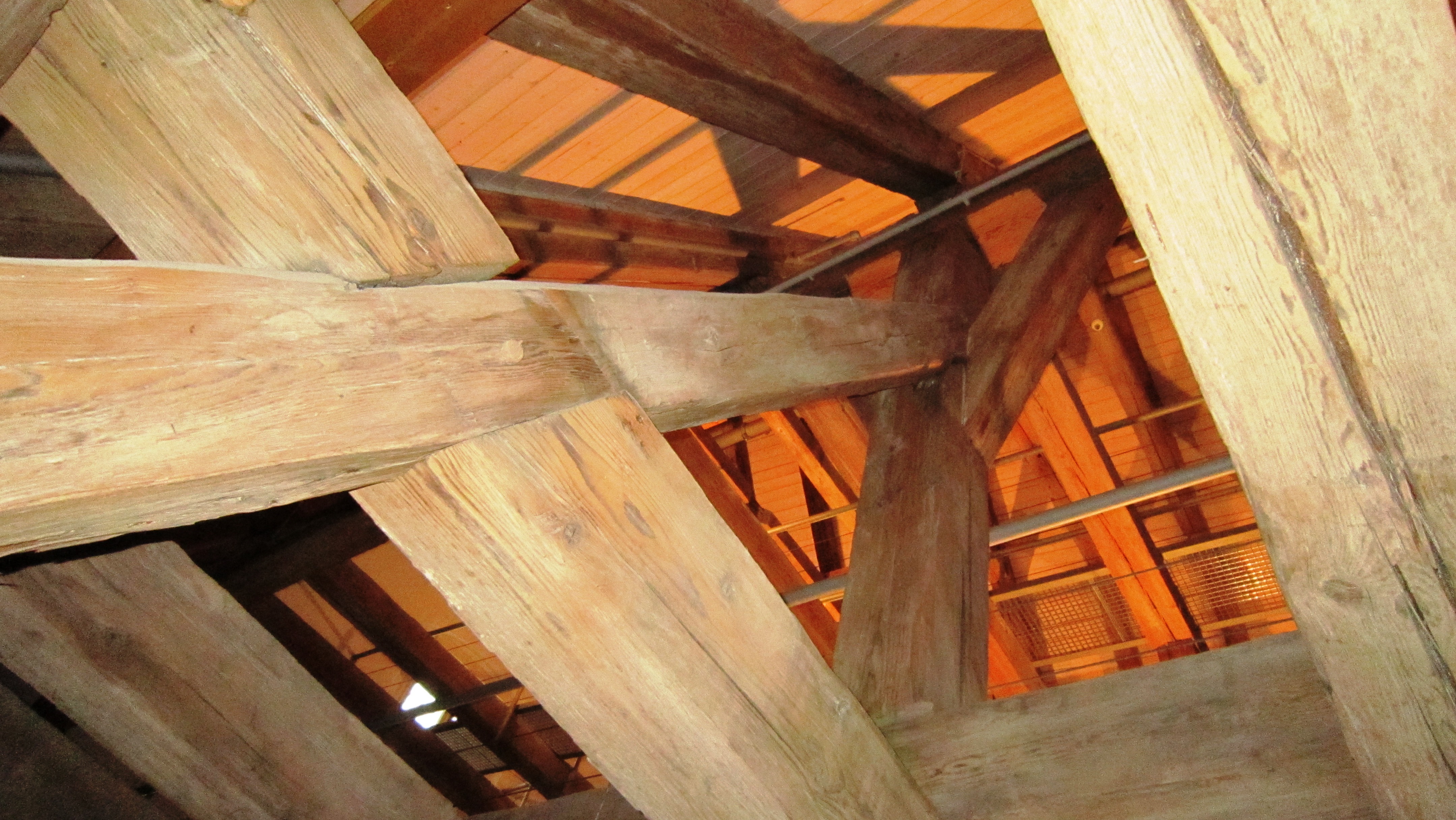

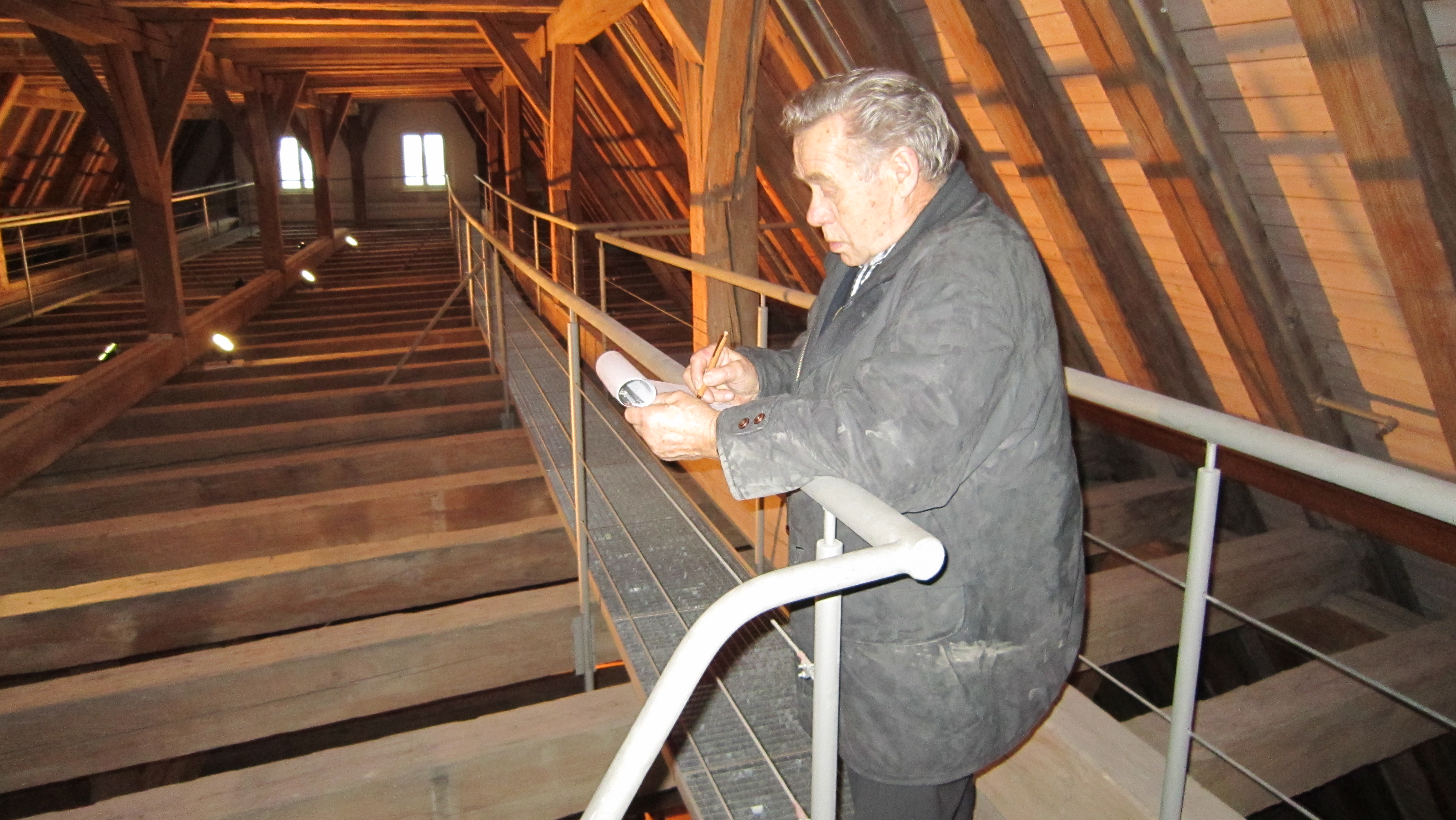

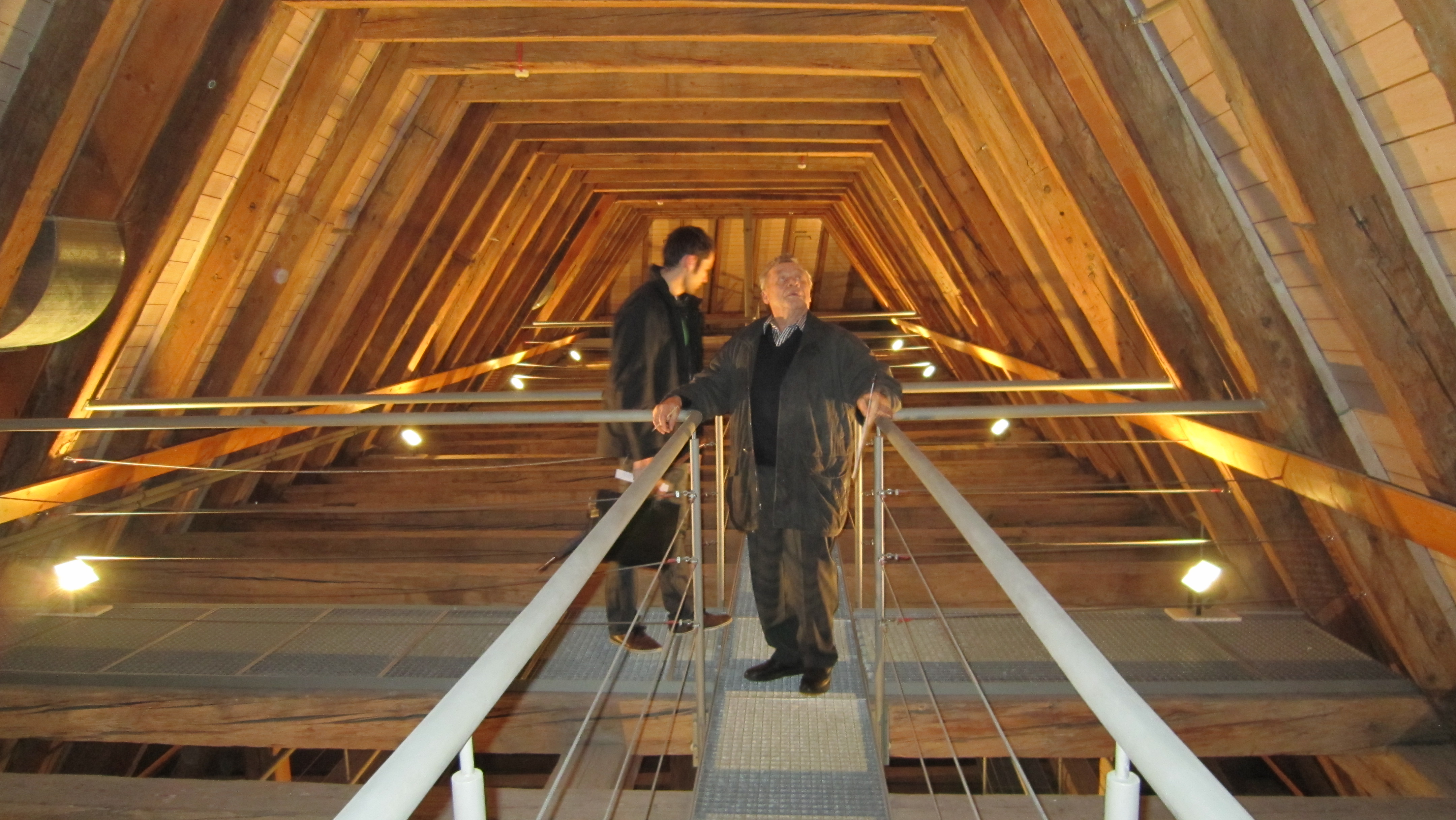

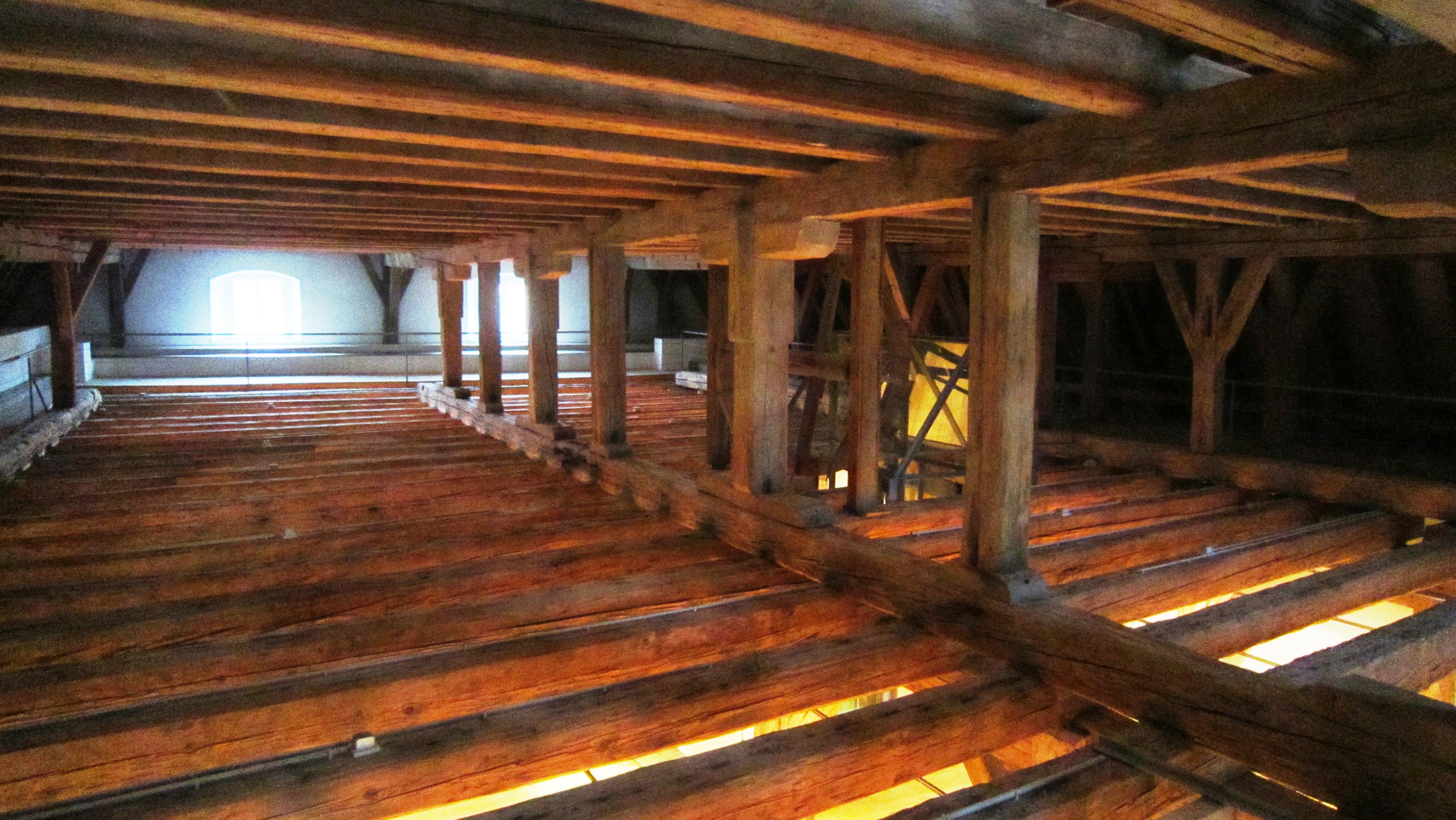

2015-09-18 NT-Bericht Ausstellung Rathaus

Freitragender Pfettendachstuhl mit schräg liegenden Stuhlsäulen, 4 Zwischenböden. Über dem großen Saal (17x19m) befinden sich 10 Doppelsäulen zur Aufhängung der Decke, über dem kleinen Saal (9,50x11m) befindet sich ein stehender Stuhl mit Zwischenwand.

Was diese Zimmerleute vor rund 500 Jahren für eine Meisterleistung vollbracht haben, kann man sich heute nicht vorstellen!

Sämtliche Verbindungen, Verplattungen und Verzapfungen wurden mit 1.850 Holznägeln aus Eichenholz befestigt.

Außenmaße: IMG_0552

• Baulänge, -breite: 34,00 x 17,00m
• Höhe: Mauerwerk 7,70m – Dachstuhl 13,20m
• Sparrenlänge: 15,20m

Materialbedarf:

• 290m³ (=5.470 lfdm) handbehauenes Fichten- und Kiefernholz
• Entspricht einem Rundholzbedarf von ca. 520m³

Zeitaufwand:

Fichten- und Kiefernrundholz vierseitig handbehauen:
• 5.570 lfdm á 3,6 Stunden  = 19.692 Stunden
• =  20 Wochen für 20 Mann (50-Stunden-Woche)

290m³ Kantholz abbinden und aufstellen:
• 5.570 lfdm á 4,5 Stunden =   24.615 Stunden
• =  24 Wochen für 20 Mann (50-Stunden-Woche)

Insgesamt: 44 Wochen für 20 Mann (50-Stunden-Woche)

Das Modell (M 1:15) wurde 2015 von Zimmerermeister Josef Hauer aus Parkstein erstellt.



Kirchturm der Basilika St. Martin in Amberg

Basilika St. Martin in Amberg (Erbaut 1725)

Übergabe des Modells in Amberg:



Bilder vom Richtfest im Steinstadel in Parkstein (November 2016):

(Ablauf des Richtfestes; pdf, 7,3MB)

Karl Müller und Josef Hauer beim Richtfest (November 2016)
Karl Müller und Josef Hauer beim Richtfest (November 2016)
Impressionen vom Richtfest
Impressionen vom Richtfest

Videobeitrag vom BR über den Modellbau:



Beschreibung des Turms:

Turmkuppel 8-eckig mit Laterne (Welsche Haube)

bestIMG_2618

Außenmaße:

• Turmhöhe Mauerwerk 75,00m
• + Holzaufbau 17,50m   = 92,50m
• Mauerwerk 9,80m x 9,80m

Materialbedarf:

• 92m³ (=1.510 lfdm) handbehauenes Kantholz
• Entspricht einem Rundholzbedarf von ca. 150m³

Zeitaufwand:

Rundholz vierseitig handbehauen:
• 1.510 lfdm á 4,5 Stunden = 6.795 Stunden
• =  14 Wochen für 10 Mann (50-Stunden-Woche)

92m³ Kantholz abbinden und aufstellen:

• 1.510 lfdm á 10,5 Stunden = 15.855 Stunden
•  = 31 Wochen für 10 Mann (50-Stunden-Woche)

Insgesamt: 45 Wochen für 10 Mann (50-Stunden-Woche)

??????

IMG_2512

Das Modell (M 1:10) wurde im Herbst 2014 von Zimmerermeister Josef Hauer aus Parkstein erstellt.

Wallfahrtskirche Fahrenberg

Wallfahrtskirche Fahrenberg (erbaut 1779)

Freitragender Pfettendachstuhl mit Zwischenboden. Liegende Streben und Mittelsäulen mit Hängewerk für Deckenbalken.

IMG_2159

Außenmaße:

  • Kirche: 26,90m x 16,40m 441m²
  • Chorraum: 8,40m x 14,20m 119m²
  • 5,10m x 9,80m 50m² 169m²
  • Turm: 4,68m x 4,68m 22m²

 Materialbedarf:

  • Kirche: 193m³ (=3.640 lfdm) handbehauenes Kantholz
  • Turm: 16,50m³ (=270 lfdm) handbehauenes Kantholz
  • Entspricht einem Rundholzbedarf von ca. 350m³

 Zeitaufwand:IMG_0874

Fichtenholz vierseitig handbehauen:

  • 3.910 lfdm á 3,5 Stunden = 13.685 Stunden
  • = 27 Wochen für 10 Mann (50-Stunden-Woche)

209,50m³ Kantholz abbinden und aufstellen:

  • 3.910 lfdm á 4,40 Stunden = 17.204 Stunden
  • = 34 Wochen für 10 Mann (50-Stunden-Woche)

Insgesamt: 61 Wochen für 10 Mann (50-Stunden-Woche)

fahrenberg4

Das Modell (M 1:10) wurde 2012 von Zimmerermeister Josef Hauer aus Parkstein erstellt.

Kirchturm von St. Michael in Weiden

Kirchturm von St. Michael in Weiden (Fertigstellung 1763)

Zwiebelturm mit Laterne und Turmspitze. Nach Einsturz des Kirchturms im März 1759 wurde am 31.05.1759 der Grundstein für den heutigen Turm gelegt. Die Fertigstellung erfolgte 1763.

Außenmaße:

  • Turmhöhe: Mauerwerk 40m + Holzaufbau 17,75m = 57,75mst_michael_wen
  • Außenmaße 7,60m x 7,60m

Materialbedarf:

  • 56,5m³ (=1.054 lfdm) handbehauenes Kantholz
  • Entspricht einem Rundholzbedarf von ca. 95m³

Zeitaufwand:

Rundholz vierseitig handbehauen:

  • 1.054 lfdm á 5 Stunden = 5.270 Stunden
  • = 10,5 Wochen für 10 Mann (50-Stunden-Woche)

56,5m³ Kantholz abbinden und aufstellen:

  • 1.054 lfdm á 11,5 Stunden = 12.121 Stunden
  • = 24 Wochen für 10 Mann (50-Stunden-Woche)

Insgesamt: 33 Wochen für 20 Mann (50-Stunden-Woche)

IMG_2017 - Kopie

Das Modell (M 1:10) wurde im Sommer 2012 von Zimmerermeister Josef Hauer aus Parkstein erstellt.

Südtiroler Heustadel (Kastelruth)

Südtiroler Heustadel (Kastelruth)



Außenmaße:

 17,10m x 11,60m mit Hocheinfahrt im Obergeschoß

Materialbedarf: 128m³ Kantholz = 2.940 lfdm

Zeitaufwand:

2.940 lfdm Kantholz abbinden und aufstellen:

  • á 1,80 Stunden = 5.292 Stunden
  • = 15 Wochen für 8 Mann (44-Stunden-Woche)

Insgesamt: 26 Wochen für 10 Mann (50-Stunden-Woche)



Das Modell (M 1:10) wurde im Juni 2011 von Zimmerermeister Josef Hauer aus Parkstein erstellt.

Wallfahrtkirche St. Quirin

Wallfahrtkirche St. Quirin (erbaut 1670)

DSC_0097

Freitragender Pfettendachstuhl mit Zwischenboden, liegende Streben und Mittelsäulen mit Hängewerk für Deckenbalken.

Außenmaße:

  • Kirche: 20,10 x 16,10 + 5,80 x 10,50m
  • Chorraum: 7,00 x 9,00m
  • Turm: 5,65 x 5,65m

Materialbedarf:

  • 175m³ (=3.590 lfdm) handbehauenes Kantholz
  • Entspricht einem Rundholzbedarf von ca. 310m³

Zeitaufwand:

Fichtenrundholz vierseitig handbehauen:

  • 3.590 lfdm á 3,5 Stunden = 12.565 Stunden
  • = 25 Wochen für 10 Mann (50-Stunden-Woche)

175m³ Kantholz abbinden und aufstellen:

  • 3.590 lfdm á 4,4 Stunden = 15.796 Stunden
  • = 31 Wochen für 10 Mann (50-Stunden-Woche)

Insgesamt: 56 Wochen für 10 Mann (50-Stunden-Woche)

Das Modell (M 1:10) wurde 2012 von Zimmerermeister Josef Hauer aus Parkstein erstellt und ist heute im Alten Schloß Neustadt (2. OG) ausgestellt.

Salzstadel Regensburg

Salzstadel Regensburg (erbaut 1616-1620)

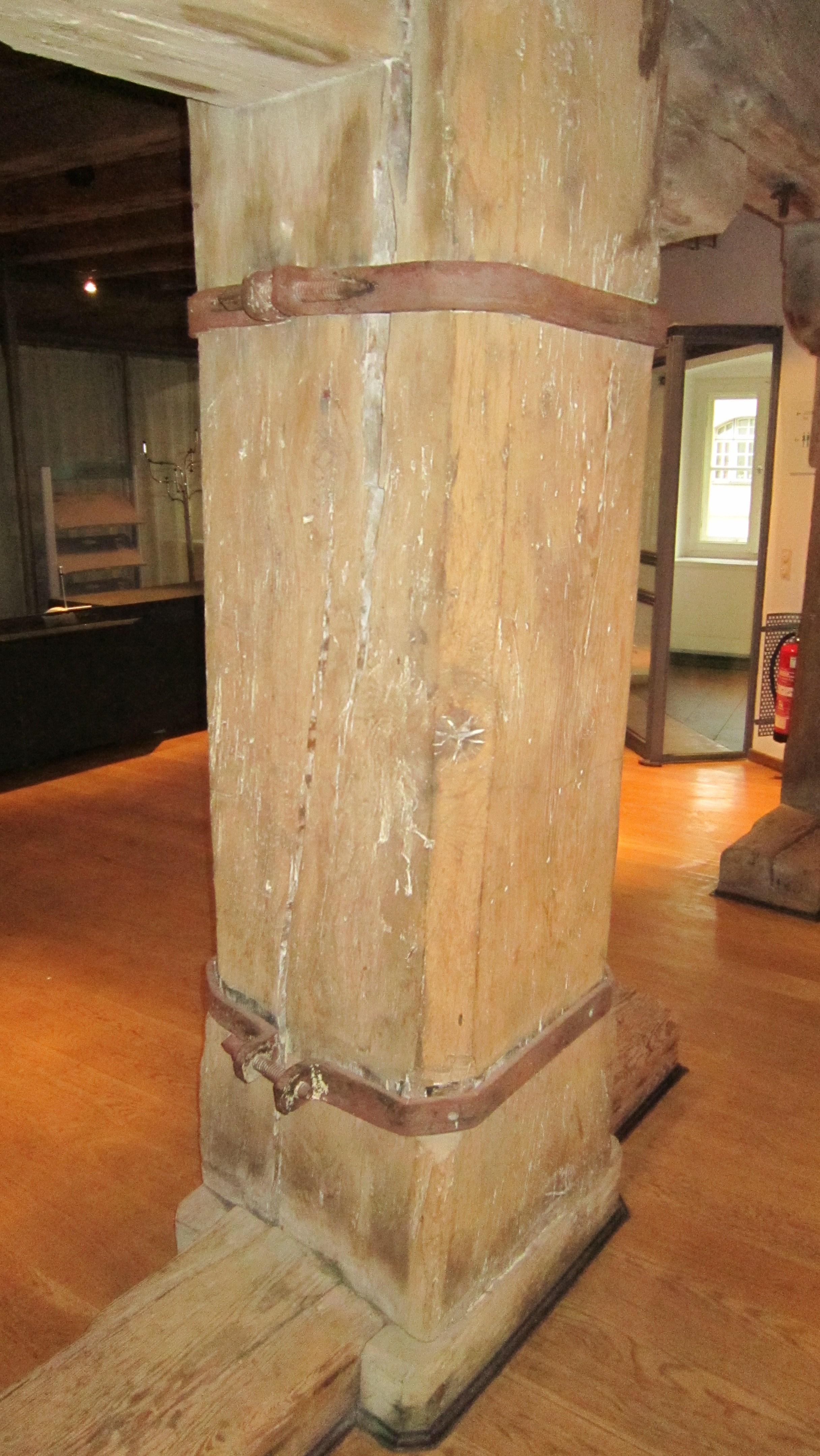

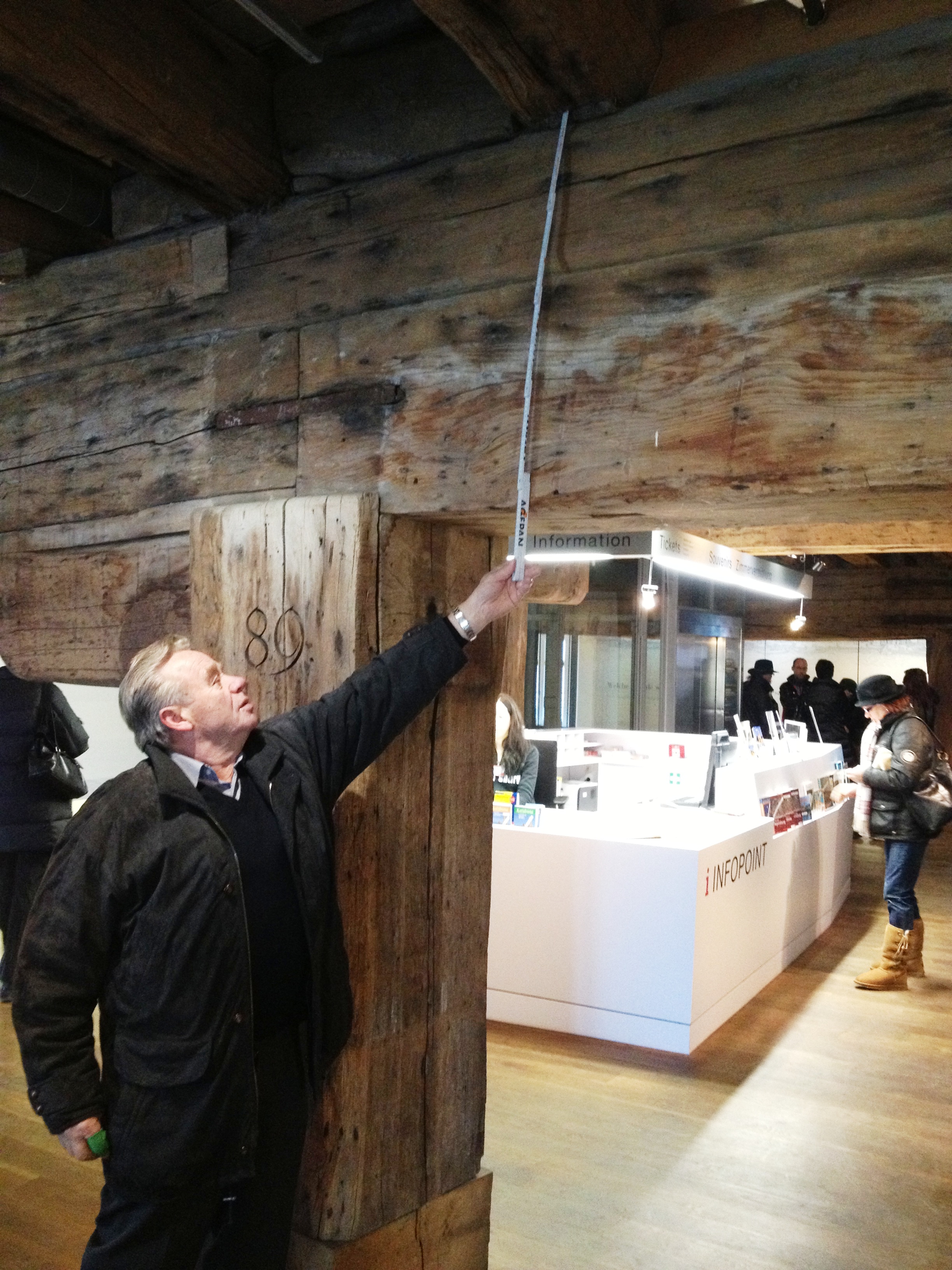

Salzstadel Regensburg

Pfettendachstuhl mit 5 Zwischenböden. Dieser Dachstuhl ist heute noch eine wahre Meisterleistung! Sämtliche Verbindungen und Verplattungen wurden mit ca. 1.300 Nägeln aus Eichenholz befestigt.

salzstadel_2

 Außenmaße:

  • Baulänge: 34,80m – 26,82m
  • Baubreite: 28,60m – 21,80m
  • Firsthöhe: 18,48m
  • Dachneigung: 53° – 60°
  • Sparrenlänge: 21,80m – 23,50m

Materialbedarf:

  • 385m³ (=6.040 lfdm) handbehauenes Fichten- und Kiefernholz
  • Entspricht einem Rundholzbedarf von ca. 550m³

Zeitaufwand:

Fichtenrundholz vierseitig handbehauen:

  • 6.040 lfdm á 3,7 Stunden = 22.348 Stunden
  • = 23 Wochen für 20 Mann (50-Stunden-Woche)

385m³ Kantholz abbinden und aufstellen:

  • 6.040 lfdm á 6 Stunden = 36.240 Stunden
  • = 36 Wochen für 20 Mann (50-Stunden-Woche)

Insgesamt: 59 Wochen für 20 Mann (50-Stunden-Woche)

Das Modell (M 1:15) wurde 2013 von Zimmerermeister Josef Hauer aus Parkstein erstellt.

Altes Schloss Parkstein

Altes Schloß Parkstein (erbaut 1762)



Freitragender Pfettendachstuhl Walmdach altes schloss parksteinmit zwei Zwischenböden. Unterer Boden mit liegenden Stuhlsäulen, oberer Boden mit stehenden Stuhlsäulen und Pfette. Diese wurde nachträglich eingebaut.
Außenmaße: 21,09m x 15,10m

Materialbedarf:

  • 80m³ (=1.730 lfdm) handbehauenes Kantholz
  • Entspricht einem Rundholzbedarf von ca. 150m³

Zeitaufwand:

Fichtenrundholz vierseitig handbehauen:

  • 1.730 lfdm á 3,5 Stunden = 6.055 Stunden
  • = 12 Wochen für 10 Mann (50-Stunden-Woche)

80m³ Kantholz abbinden und aufstellen:

  • 1.730 lfdm á 4,4 Stunden = 7.612 Stunden
  • = 15 Wochen für 10 Mann (50-Stunden-Woche)

Insgesamt: 27 Wochen für 10 Mann (50-Stunden-Woche)

Das Modell (M 1:10) wurde im Juli 2010 von Zimmerermeister Josef Hauer aus Parkstein erstellt. Aktueller Standort: Josef Hauer privat.
